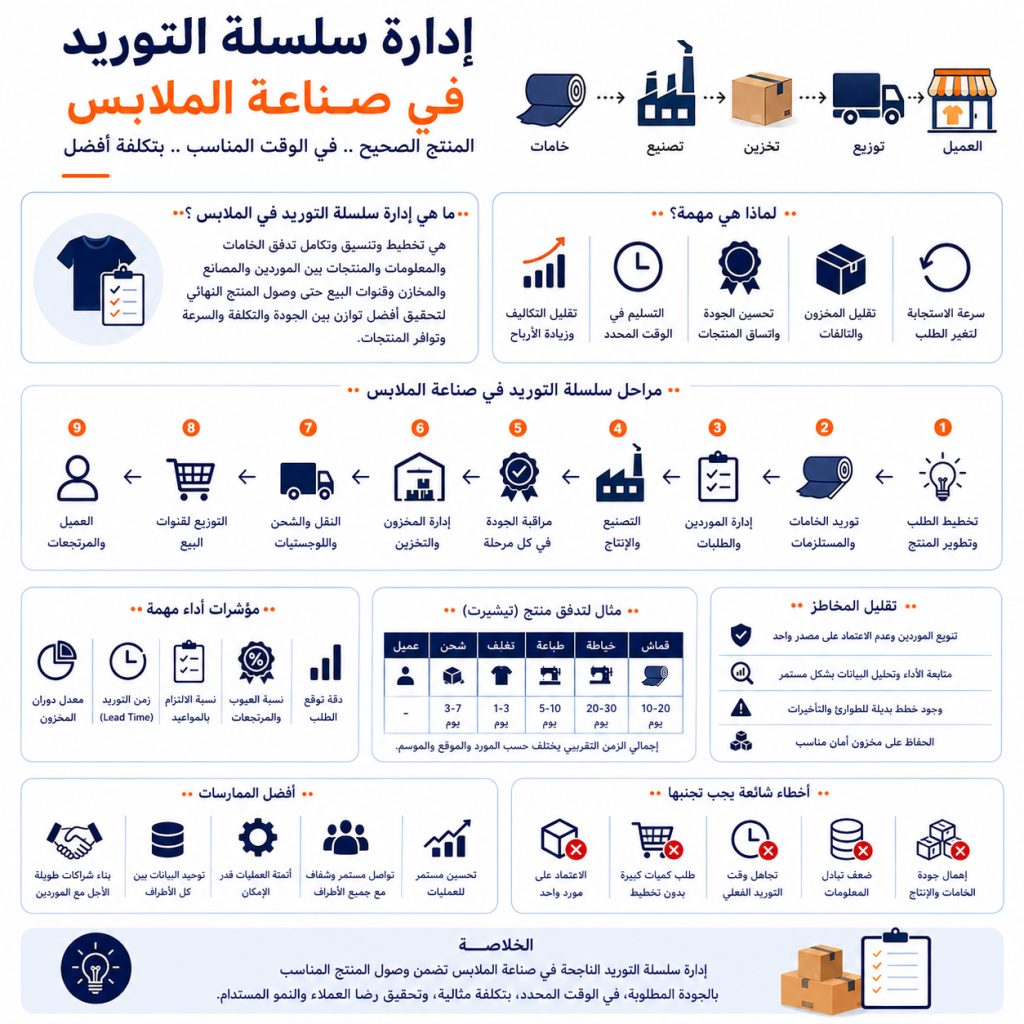

إدارة سلسلة التوريد في صناعة الملابس

إدارة سلسلة التوريد في صناعة الملابس

إدارة سلسلة التوريد في صناعة الملابس هي عملية تخطيط وتنسيق حركة الخامات والمنتجات والمعلومات بين الموردين والمصانع والمخازن وقنوات البيع حتى وصول المنتج النهائي إلى العميل، بهدف تحقيق التوازن بين التكلفة والجودة والسرعة وتوافر المنتجات

بمعنى أبسط، الهدف مش إنك تشتري أرخص خامة أو تختار أرخص مصنع

الهدف إن المنتج الصحيح يصل بالجودة والكمية المطلوبة وفي الوقت المناسب وبتكلفة تسمح للبراند بتحقيق هامش ربح جيد

وده مهم جدًا في الملابس لأن التأخير أسبوعين أو ثلاثة مش مجرد مشكلة تشغيلية، لكنه ممكن يخليك تدخل الموسم متأخر أو تخسر جزءًا من فترة البيع

ما هي سلسلة التوريد في صناعة الملابس؟

سلسلة التوريد هي الشبكة الكاملة اللي بتحرك المنتج من المواد الخام إلى المستهلك النهائي، مع تدفق المواد في اتجاه العميل والمعلومات بين أطراف السلسلة والتدفقات المالية في الاتجاه المقابل

وفي صناعة الملابس ممكن تبدأ السلسلة من

الألياف → الغزل → القماش → الصباغة والتجهيز → الإكسسوارات → مصنع الملابس → المخزن → المتجر أو الموقع الإلكتروني → العميل

لكن البراند مش لازم يتعامل بنفسه مع كل مرحلة

ممكن يشتري قماشًا جاهزًا من مورد ويتعامل مع مصنع تصنيع للغير وشركة شحن و3PL للتخزين والتنفيذ

المهم إنه يفهم مين مسؤول عن كل مرحلة وإيه تأثيرها على المرحلة اللي بعدها

لماذا إدارة سلسلة التوريد مهمة في صناعة الملابس؟

صناعة الملابس عندها مجموعة خصائص تجعل Supply Chain أكثر حساسية من قطاعات كثيرة، أبرزها تغير الطلب بسرعة، كثرة الموديلات والمقاسات والألوان، الموسمية، قصر دورة حياة بعض المنتجات وطول فترة التوريد أو التصنيع في بعض الحالات

تخيل براند مجهز Collection للشتاء

الخامة اتأخرت أسبوعين

المصنع بدأ متأخر

الإنتاج اتأخر أسبوعين إضافيين

الشحن والتجهيز أخذ أسبوعًا

هنا المنتج ممكن يدخل السوق متأخرًا شهرًا كاملًا

المشكلة مش بس في موعد التسليم

دلوقتي عندك فترة أقل لبيع المنتج بالسعر الكامل قبل نهاية الموسم

وده يوضح إن Supply Chain تؤثر مباشرة على المبيعات والمخزون والسيولة والربحية

مراحل سلسلة التوريد في صناعة الملابس

يمكن تقسيم سلسلة توريد الملابس عمليًا إلى مراحل تبدأ بتطوير المنتج وتوريد المواد ثم التصنيع والجودة واللوجستيات والمبيعات وتنتهي بالمرتجعات أو Reverse Logistics

1. تخطيط المنتج والطلب

سلسلة التوريد لا تبدأ لما تكلم المورد

هي تبدأ قبل كده بسؤال

إيه اللي هنبيعه وهنحتاج منه كام قطعة وإمتى؟

لذلك أول مرحلة هي Demand Planning

راجع بيانات المبيعات السابقة، الموسم، المنتجات الأكثر طلبًا، المقاسات والألوان، المخزون الحالي، الحملات القادمة ومدة التوريد

لو توقعات الطلب غلط، باقي السلسلة هتتعامل مع قرار غلط

توقعت أقل من الطلب الحقيقي → Stockout

توقعت أعلى → Overstock

والاتنين ليهم تكلفة

2. تطوير المنتج

قبل الإنتاج لازم مواصفات المنتج تكون واضحة

وده يشمل التصميم والخامة والمقاسات واللون والباترون والطباعة أو التطريز والإكسسوارات والتغليف

ويتم تحويل التفاصيل إلى Tech Pack أو مواصفات إنتاج واضحة ثم المرور بمراحل العينات والاعتماد

أهمية المرحلة دي إن أي تغيير متأخر ممكن يؤثر على شراء الخامات وموعد الإنتاج والتكلفة وموعد التسليم

3. توريد الخامات Sourcing

بعد تحديد المنتج تبدأ عملية توفير

القماش

الخيوط

الأزرار

السوست

Labels

Packaging

وأي Trims أو Accessories مطلوبة

لكن اختيار المورد مينفعش يكون مبنيًا على السعر فقط

لازم تقارن بين التكلفة والجودة والحد الأدنى للطلب MOQ والقدرة الإنتاجية وLead Time ومرونة المورد واستقرار التوريد

لأن المورد الأرخص ممكن يصبح الأغلى لو تأخر أو قدم خامة غير مطابقة واضطريت تعيد الشغل

4. اختيار وإدارة الموردين

المورد مش مجرد شخص تطلب منه خامة وقت الحاجة

اعمل Supplier Scorecard وقيم المورد دوريًا على عوامل مثل

الجودة

السعر

الالتزام بالمواعيد

نسبة الطلبات المرفوضة

سرعة حل المشكلات

Lead Time

المرونة

القدرة الإنتاجية

والالتزام بالمواصفات

وده يخليك تختار المورد بناءً على بيانات فعلية بدل العلاقة الشخصية أو آخر سعر قدمه

لا تعتمد على مورد واحد في كل شيء

الاعتماد الكامل على مورد واحد ممكن يكون مريحًا تشغيليًا لكنه يخلق Single Point of Failure

لو المورد توقف أو اتأخر أو رفع الأسعار بشكل كبير، الإنتاج كله ممكن يتعطل

لذلك في الخامات أو المكونات الحرجة، فكر في وجود مورد بديل تم اختباره مسبقًا

مش معنى كده تقسيم كل طلب على 5 موردين

لكن لازم تعرف

لو المورد الأساسي وقع بكرة، مين البديل وهنحتاج كام يوم للتحول إليه؟

ما هو Lead Time في صناعة الملابس؟

Lead Time هو الوقت المطلوب من بداية العملية حتى اكتمالها أو استلام المنتج حسب المرحلة التي تقيسها

في سلسلة الملابس ممكن يكون عندك

Fabric Lead Time

Sampling Lead Time

Production Lead Time

Shipping Lead Time

Total Lead Time

وده مهم لأنك مينفعش تقول فقط

المصنع بيحتاج 30 يوم

لو القماش نفسه يحتاج 20 يومًا والتجهيز 7 أيام والشحن 5 أيام، إجمالي الدورة أطول بكتير

والدراسات والمراجع الخاصة بصناعة الملابس تشير إلى أن تقليل Lead Time وتحسين الاستجابة للطلب من أهم أهداف تحسين سلسلة التوريد

اعمل Critical Path لكل Collection

لو عندك Launch يوم 1 أكتوبر، متبدأش من النهاردة وتسأل

هنخلص إمتى؟

ابدأ من تاريخ الإطلاق وارجع للخلف

Launch


Warehouse Ready


Transportation


Final QC


Production


Fabric Ready


Material Ordering


Sample Approval

كل مرحلة يكون لها Deadline واضح

لو Sample Approval اتأخرت 5 أيام، تعرف فورًا هل ده هيأثر على Launch Date ولا عندك Buffer يمتص التأخير

دي أفضل بكتير من اكتشاف المشكلة قبل الإطلاق بأسبوع

5. تخطيط الإنتاج

بعد توفر الخامات تبدأ مرحلة تحويل الطلب إلى Production Plan

حدد

الكميات

الموديلات

Size Ratio

الألوان

موعد البداية

موعد الانتهاء

خط الإنتاج

الطاقة الإنتاجية المطلوبة

وترتيب الأولويات

الهدف إن المصنع ميشتغلش فقط على أساس

الأوردر ده مستعجل

لكن يكون عنده Production Schedule مرتبطة بموعد إطلاق المنتج واحتياجات المخزون

6. إدارة الجودة

الجودة جزء من Supply Chain وليست مرحلة منفصلة في النهاية

راقب الخامات قبل القص

اعتمد Golden Sample

نفذ Inline Inspection أثناء الإنتاج

راجع المقاسات

افحص الطباعة أو التطريز

ثم نفذ Final Inspection قبل الشحن

لأن اكتشاف المشكلة في المصنع أرخص وأسهل من اكتشافها بعد وصول 5000 قطعة للمخزن

والـQuality Control من نقاط القرار الرئيسية داخل سلسلة توريد الملابس لأنه يؤثر على المنتج والتكلفة ونتائج المراحل التالية

7. إدارة المخزون

المخزون هو المكان اللي تظهر فيه نتائج قرارات Supply Chain السابقة

لو توقعت الطلب بشكل غلط أو اشتريت زيادة أو أنتجت Size Mix غير مناسب، النتيجة تظهر في المخزن

وفي الملابس لازم تتابع المخزون على مستوى

Style × Color × Size

مش إجمالي الموديل فقط

لأن ممكن موديل يكون عنده 500 قطعة في المخزن، لكن M وL خلصوا والـ500 قطعة كلها تقريبًا في مقاسات وألوان ضعيفة الطلب

راقب

Sell-Through Rate

Inventory Turnover

Stockout Rate

Inventory Aging

Dead Stock

ومستويات المخزون حسب SKU

8. النقل واللوجستيات

بعد الإنتاج، المنتج لازم ينتقل من المصنع للمخزن ثم لقنوات البيع أو العميل

والقرار هنا مش

مين أرخص شركة شحن؟

لكن

ما أفضل توازن بين التكلفة والسرعة والموثوقية؟

لو المنتج Seasonal وموعد الإطلاق بعد أسبوع، طريقة شحن أبطأ توفر 10% في التكلفة ممكن تسبب خسارة أكبر في المبيعات

أما منتج Basic بيتباع طول السنة، ممكن يكون عندك مساحة أكبر لاختيار خيار اقتصادي

وده سبب إن القرار اللوجستي لازم يرتبط بطبيعة المنتج وليس تكلفة النقل فقط

9. توزيع المنتجات على قنوات البيع

لو عندك فروع وWebsite وMarketplaces، لازم تحدد مكان وجود كل SKU

ممكن المنتج يكون موجودًا إجمالًا في الشركة لكنه غير موجود في القناة اللي عليها الطلب

هنا تظهر أهمية Inventory Visibility

لازم تعرف

كام قطعة في المصنع

كام في الطريق

كام في المخزن

كام في كل فرع

كام Available to Sell

وكام Reserved

كلما كانت الرؤية أضعف، تزيد احتمالات Stockout وOverselling وشراء مخزون مش محتاجه

10. المرتجعات Reverse Logistics

سلسلة التوريد لا تنتهي عند تسليم المنتج للعميل

خصوصًا في الملابس أونلاين

المنتج ممكن يرجع بسبب المقاس أو الجودة أو اللون أو اختلاف الـFit أو تغيير رأي العميل

وهنا لازم يكون عندك Process واضحة

استلام المرتجع → فحصه → تحديد حالته → إعادته للمخزون أو Rework أو تصنيفه Damaged

Reverse Logistics تعتبر مرحلة فعلية في سلسلة توريد الملابس الحديثة، لأنها تؤثر على المخزون والتكلفة وتجربة العميل

أهم مؤشرات قياس أداء سلسلة التوريد

مش كفاية تعرف إن الأوردر وصل

لازم تقيس كفاءة السلسلة نفسها

On-Time Delivery

نسبة الطلبات التي وصلت في الموعد المتفق عليه

لو المورد رخيص لكنه بيتأخر باستمرار، المؤشر هيكشف التكلفة التشغيلية الحقيقية للتعامل معه

Supplier Lead Time

الوقت الذي يحتاجه المورد لتوفير الخامة أو المنتج المطلوب

راقبه فعليًا بدل الاعتماد على الرقم الموجود في الاتفاق

Supplier Defect Rate

نسبة الخامات أو المنتجات المستلمة غير المطابقة للمواصفات

Inventory Turnover

يقيس سرعة دوران المخزون خلال فترة معينة

Stockout Rate

يقيس مدى تكرار نفاد المنتجات المطلوبة

Order Fulfillment Cycle Time

الوقت من استلام طلب العميل حتى تنفيذ وتسليم الطلب

Forecast Accuracy

يقيس مدى قرب توقعات الطلب من المبيعات الفعلية

وده مهم لأن Forecast الضعيفة تؤثر على الشراء والإنتاج والمخزون

المشكلة مش دائمًا في المصنع

دي نقطة مهمة جدًا في Supply Chain

لو الإنتاج اتأخر، أول رد فعل ممكن يكون

المصنع اتأخر

لكن اعمل Root Cause Analysis

ممكن المصنع بدأ متأخر لأن القماش اتأخر

والقماش اتأخر لأن Purchase Order خرجت متأخرة

والـPO اتأخرت لأن العينة لم تعتمد

والعينة اتأخرت لأن التصميم تغير ثلاث مرات

يعني المشكلة الحقيقية بدأت قبل المصنع بعدة مراحل

علشان كده إدارة Supply Chain تنظر إلى السلسلة كاملة بدل لوم آخر شخص ظهر عنده التأخير

قلل نقاط التسليم بين الأطراف

واحدة من أكبر مصادر المشاكل هي الـHandoffs

المصمم عنده ملف

المشتريات عندها Excel

المصنع عنده WhatsApp

المخزن عنده برنامج مختلف

والمبيعات عندها أرقام أخرى

كل انتقال للمعلومة بين نظامين فرصة لحدوث خطأ

مقاس قديم

كمية مختلفة

موعد تسليم غير محدث

أو تكلفة غير صحيحة

المحتوى المتخصص في إدارة سلاسل توريد الملابس يشير إلى أن المشاكل كثيرًا ما تظهر عند نقاط الانتقال بين مراحل التصميم والتوريد والإنتاج والمخزون والتوزيع، ولذلك ربط البيانات بين المراحل مهم بقدر أهمية تحسين كل مرحلة منفردة

ابنِ مصدر بيانات واحد

مش شرط تبدأ بأغلى ERP في السوق

لكن لازم يكون عندك Single Source of Truth

يعني كل فريق يرجع لنفس البيانات الأساسية

SKU

BOM

Supplier

PO

Quantity

Cost

Production Status

Expected Delivery

Inventory

Sales

Returns

لو نفس الـPO موجودة بـ3 أرقام مختلفة في 3 ملفات، المشكلة مش في التكنولوجيا

المشكلة إن الشركة معندهاش مصدر موحد للحقيقة

ما هو Bullwhip Effect؟

Bullwhip Effect بيحصل لما تغير صغير في طلب العميل يتحول إلى تغيرات أكبر كلما تحركنا للخلف في سلسلة التوريد

مثلًا

المبيعات زادت 10%

المخزن يطلب 20% زيادة احتياطي

المشتريات تطلب 30% زيادة

المورد يرفع إنتاجه 40%

لو الطلب رجع لطبيعته، تلاقي السلسلة كلها بنت مخزون أكبر من المطلوب

مشاركة البيانات وتحسين التخطيط بين أطراف سلسلة توريد الملابس من الأدوات المهمة لتقليل هذه المشكلة

متشتريش أرخص خامة واحسب إنك وفرت

افترض مورد A يبيع متر القماش بـ100 جنيه

ومورد B بـ105 جنيه

مبدئيًا A أرخص 5%

لكن لو A عنده

Defect Rate أعلى

تأخير متكرر

اختلاف Shades

هالك أكبر

وإعادة تشغيل

ممكن Total Cost يكون أعلى من المورد B

لذلك قيّم المورد على

Purchase Price + Quality Cost + Delay Cost + Waste + Logistics + Risk

مش سعر الشراء فقط

استخدم Total Landed Cost

نفس الفكرة تنطبق على الاستيراد أو التوريد من مكان بعيد

متقارنش الموردين على سعر القطعة فقط

احسب Total Landed Cost

سعر المنتج أو الخامة

الشحن

التأمين

الجمارك والرسوم إن وجدت

النقل الداخلي

الفحص

التخزين

وأي تكاليف لازمة لوصول المنتج إلى المكان المطلوب

مورد سعره أقل 15% ممكن يطلع أغلى بعد إضافة باقي التكاليف

متخلطش بين المخزون والأمان

زيادة المخزون مش معناها Supply Chain أقوى

لو خايف من نفاد المنتج وقررت تضاعف المخزون، أنت حليت Risk وخلقت Risk تانية

تجميد سيولة

Dead Stock

Markdown

تكلفة تخزين

وخطر انتهاء الموسم

الأصح إن Safety Stock تتحدد وفق

تقلب الطلب

Lead Time

موثوقية المورد

أهمية SKU

وتكلفة نفادها

إزاي تقلل Lead Time؟

مش كل تقليل للوقت يحتاج ضغط المصنع

حلل Total Lead Time وشوف أين يضيع الوقت

ممكن الإنتاج الفعلي يستغرق 20 يومًا لكن الأوردر بالكامل يأخذ 70 يومًا بسبب الانتظار بين المراحل

Sample Approval

Material Confirmation

PO Approval

Production Queue

Inspection

Transportation

تقليل أوقات الانتظار وتحسين التنسيق وتطوير المنتج بشكل تعاوني من الأساليب المستخدمة لتحسين الاستجابة في سلسلة الملابس

كيف تدير مخاطر سلسلة التوريد؟

اعمل قائمة بالمكونات والعمليات اللي توقفها ممكن يوقف البيزنس

مثلًا

خامة أساسية من مورد واحد

مصنع وحيد

طباعة لا ينفذها إلا Supplier واحد

شركة شحن واحدة

مخزن مركزي واحد

بعدها قيّم كل Risk حسب

احتمالية الحدوث × حجم التأثير

وابنِ Contingency Plan للمخاطر الأعلى

مورد بديل

مخزون أمان

مسار شحن بديل

مصنع Backup

أو تقديم موعد الطلب

مش كل Risk محتاجة تكلفة إضافية كبيرة

لكن لازم على الأقل تعرف هتعمل إيه لو حصلت

كيف تبني سلسلة توريد أفضل لبراند ملابس؟

ابدأ برسم السلسلة الحالية من أول المنتج لحد العميل

حدد كل مرحلة والمسؤول عنها وLead Time والتكلفة والمخاطر والبيانات المطلوبة

بعدها ابحث عن أكبر 3 Bottlenecks

مش لازم تصلح كل شيء مرة واحدة

لو أكبر مشكلة عندك تأخر الخامات، ركز على Supplier Performance وMaterial Planning

لو المشكلة Overstock، ركز على Forecasting وInventory Planning

لو المنتجات بتوصل متأخرة رغم انتهاء الإنتاج، راجع Logistics

ولو كل فريق عنده أرقام مختلفة، ابدأ بتوحيد البيانات

أخطاء شائعة في إدارة سلسلة توريد الملابس

من أكثر الأخطاء التركيز على سعر المورد بدل Total Cost، الاعتماد على مورد واحد في العناصر الحرجة، عدم حساب Total Lead Time، بدء الإنتاج بدون خطة طلب واضحة، الاحتفاظ بمخزون زائد كحل لأي مشكلة، اكتشاف تأخير الموسم في آخر لحظة، فصل إدارة الجودة عن Supply Chain وعدم مشاركة بيانات المبيعات والمخزون مع فرق التخطيط

ومن الأخطاء المهمة أيضًا تحسين كل قسم منفردًا بدون النظر للسلسلة كاملة

قسم المشتريات ممكن يحقق هدفه بشراء كمية ضخمة بسعر أقل

لكن المخزون يتحمل Overstock

وقسم اللوجستيات ممكن يختار أبطأ وسيلة لأنها أرخص

لكن المبيعات تخسر الموسم

أفضل قرار للقسم مش بالضرورة أفضل قرار للشركة

أسئلة شائعة عن إدارة سلسلة التوريد في صناعة الملابس

ما هي سلسلة التوريد في صناعة الملابس؟

هي شبكة العمليات والأطراف التي تبدأ من المواد الخام وتطوير المنتج وتمر بالتوريد والتصنيع والجودة والمخزون والنقل والتوزيع حتى وصول الملابس إلى العميل والتعامل مع المرتجعات

ما أهم مراحل سلسلة توريد الملابس؟

تشمل تخطيط الطلب وتطوير المنتج وتوريد الخامات والتصنيع ومراقبة الجودة وإدارة المخزون والنقل والتوزيع والمبيعات والمرتجعات

ما أهم تحديات سلسلة التوريد في صناعة الملابس؟

من أبرزها تقلب الطلب، قصر دورة حياة المنتجات، تعدد الموديلات، طول Lead Time، تأخر الموردين، مشكلات الجودة، زيادة المخزون أو نفاده وصعوبة التنسيق بين الأطراف

كيف يمكن تقليل مخاطر سلسلة التوريد؟

من خلال تقييم الموردين، وجود بدائل للعناصر الحرجة، تحسين Forecasting، تحديد Safety Stock مناسب، متابعة Lead Time، توحيد البيانات ووضع خطط بديلة للمخاطر ذات التأثير الكبير

ما الفرق بين اللوجستيات وسلسلة التوريد؟

اللوجستيات تركز بشكل أساسي على حركة وتخزين وتسليم المنتجات، بينما إدارة سلسلة التوريد أوسع وتشمل التخطيط والتوريد والموردين والإنتاج والجودة والمخزون واللوجستيات وتدفق المعلومات بين جميع الأطراف

الخلاصة

إدارة سلسلة التوريد في صناعة الملابس مش مجرد التعامل مع المورد والمصنع وشركة الشحن بشكل منفصل

السلسلة الحقيقية تبدأ من توقع الطلب وتطوير المنتج، ثم شراء الخامات وإدارة الموردين والإنتاج والجودة والمخزون والنقل والتوزيع، وتنتهي بوصول المنتج للعميل والتعامل مع المرتجعات

وأهم فكرة في إدارة Supply Chain هي إنك متحسنش مرحلة على حساب باقي المراحل

أرخص مورد مش دائمًا الأفضل

أكبر مخزون مش دائمًا الأكثر أمانًا

وأسرع مصنع مش هينقذك لو الخامة وصلت متأخرة

السلسلة الأقوى هي اللي تقدر توصل المنتج الصحيح بالكمية والجودة والوقت المناسب مع أقل تكلفة ومخاطر ممكنة
